서남권 첨단산업, 반도체 클러스터 조성 계획 | 제2의 반도체 생산거점, 지역 균형 발전

by 별빛문장 2026. 7. 1.

서남권 첨단산업



정부와 대기업이 손잡고 대한민국 경제 지도를 바꿀 역대급 투자 계획을 발표했습니다. 바로 수도권에 집중되어 있던 반도체 생태계를 호남(서남권) 지역으로 확장하여 '제2의 반도체 생산거점'을 구축한다는 소식입니다.

이번 발표는 총 896조 원 규모의 초대형 프로젝트로, 지역 균형 발전과 대한민국 반도체 초격차 유지를 위한 핵심 카드가 될 전망입니다.

기본정보

최근 정부가 주재한 '대한민국 대도약 3대 메가프로젝트 국민보고회'에서 공식화된 서남권 반도체 클러스터 조성 계획의 핵심 요약입니다.

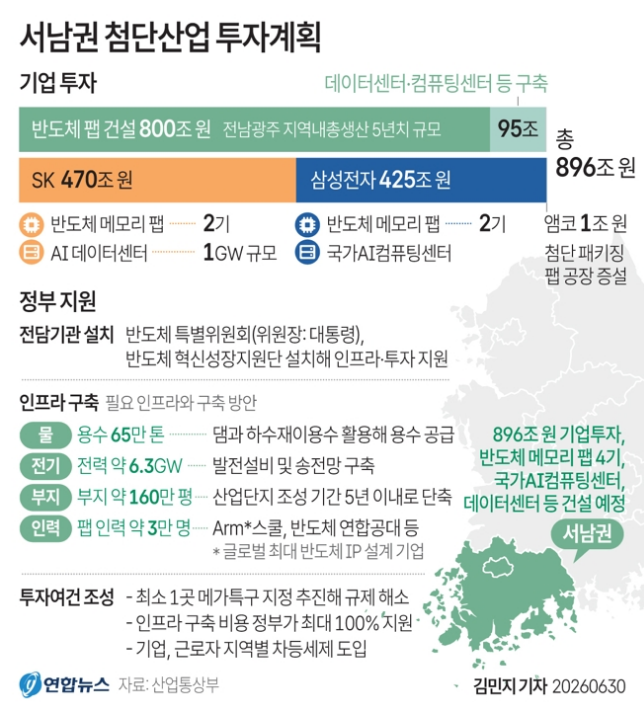

  • 투자 규모: 총 896조 원 (삼성전자 425조 원, SK하이닉스 470조 원, 앰코테크놀로지 1조 원 등 민간 자본 중심)
  • 주요 내용: 호남 지역에 메모리 반도체 팹(Fab·생산공장) 총 4기(삼성 2기, SK 2기) 신규 건설 및 대규모 AI 데이터센터 구축
  • 예상 부지: 광주 군 공항 일원, 광주 첨단 3지구, 전남 해남군 산이면 솔라시도 부지 등 유력 후보지 검토 중
  • 정부 지원책: 대통령이 위원장을 맡는 '반도체 특별위원회' 신설, 전력·용수 등 기반 시설(인프라) 비용을 최대 100% 국고 지원, 산단 조성 기간을 5년 이내로 대폭 단축(패스트트랙 적용)

기존 경기 용인과 평택 중심의 반도체 벨트가 전력 및 부지 확보 측면에서 한계에 다다름에 따라, 풍부한 신재생에너지 인프라를 갖춘 호남을 낙점한 것이 이번 프로젝트의 가장 큰 특징입니다.

나의 생각 느낀점

이번 서남권 반도체 메가 프로젝트 발표를 보며 기대감과 동시에 우리가 풀어야 할 현실적인 과제들이 동시에 떠올랐습니다.

1. 50년 지역 불균형을 깨뜨릴 신호탄  과거 중화학공업 시대부터 이어진 영남·수도권 중심의 개발 축에서 벗어나, 소외되었던 호남권에 첨단 국가 전략 산업의 뿌리를 내린다는 점은 대단히 긍정적입니다. 단순한 공장 유치를 넘어 대기업의 대규모 자본이 유입되면, 양질의 일자리가 창출되고 청년 인구 유출을 막는 결정 계기가 될 수 있습니다.



2. 전력과 용수, 정주 여건의 현실적인 해결이 관건  반도체 공장은 '전기 두 공룡'이자 '물 하마'로 불릴 만큼 엄청난 인프라를 소모합니다. 원전 수 기 분량의 전력과 대규모 공업용수를 호남 내에서 안정적으로 공급할 수 있는 시스템을 5년 내에 신속하게 구축하느냐가 성패를 가를 것입니다. 또한, 우수한 연구·엔지니어링 인력들이 지방으로 이주할 수 있도록 교육, 의료, 주거 등 매력적인 '정주 여건'을 함께 완성해야만 대기업의 투자가 빛을 발할 것입니다.



3. 국가 전체의 초격차 역량 확보  글로벌 반도체 패권 경쟁이 심화되는 가운데 생산 거점을 다변화하는 것은 리스크 분산 측면에서도 탁월한 선택이라 생각합니다. 영남권의 피지컬 AI, 충청권의 패키징(후공정) 거점 등과 연계하여 시너지를 낸다면 대한민국이 다가올 첨단 산업 시대에도 압도적인 공급 역량을 유지할 수 있을 것이라 확신합니다.

자주 묻는 질문 (FAQ)

Q1. 기존 용인 반도체 클러스터 계획은 취소되거나 축소되나요?

A. 아닙니다. 기존 용인 국가산단과 일반산단의 최종 완공 시점은 오히려 각각 7년, 12년씩 대폭 단축하여 5년 내에 메모리 생산 능력을 2배로 확대할 계획입니다. 수도권은 고도화하고, 서남권(호남)에 새로운 거점을 추가하여 투트랙으로 가동하는 형태입니다.



Q2. 왜 서남권(호남) 지역이 선정되었나요?

A. 정부와 기업은 용인·평택 등 기존 수도권 사이트가 전력, 용수, 부지 측면에서 이미 확장 한계에 다다랐다고 판단했습니다. 반면 호남권은 신재생에너지(태양광, 풍력 등) 잠재력이 풍부하여 향후 글로벌 기업들의 필수 조건인 RE100(재생에너지 100% 사용) 달성에 매우 유리한 입지적 장점을 가지고 있습니다.



Q3. 실제 공장은 언제쯤 완공되어 가동되나요?

A. 정부는 임기 내 완공을 목표로 '패스트트랙'을 가동하여 통상 10년 이상 걸리던 산단 조성 기간을 5년 이내로 단축하겠다고 밝혔습니다. 행정 절차와 인프라 지원이 계획대로 이뤄진다면 가시적인 생산 라인 가동은 2030년 전후가 될 것으로 예상됩니다.



서남권 첨단산업 발전비전 국민보고회에서 정부와 글로벌 대기업이 체결한 투자 양해각서(MOU) 체결식 현장과 서남권의 미래 비전 발표 전문을 직접 확인할 수 있습니다.
